Kolejne wielomilionowe zadanie wodociągowo - kanalizacyjne zakończone
Dodano: 28 sierpnia 2026
![]()
W sierpniu bieżącego roku zakończono rzeczową realizację projektu inwestycyjnego pod nazwą „Rozbudowa i modernizacja infrastruktury wodociągowo-kanalizacyjnej Aglomeracji Włoszakowice – Etap II”.
Przedsięwzięcie jest niejako kontynuacją zadania rozpoczętego już w roku 2015, przypomnijmy bowiem, że w latach 2015 – 2019 wykonano pierwszy etap projektu o wartości 20 563 512,75 zł
w ramach którego wybudowano sieci kanalizacji sanitarnej w Dłużynie, Sądzi, Krzycku Wielkim oraz częściowo w Boszkowie Letnisku i Ujazdowie, wykonano również drugi etap modernizacji oczyszczalni ścieków
w Grotnikach z dofinansowaniem z Programu Operacyjnego Infrastruktura i Środowisko na lata 2014 – 2020, Oś priorytetowa II – Ochrona Środowiska, w tym adaptacja do zmian klimatu, Działanie 2.3 – Gospodarka wodno – ściekowa w aglomeracjach, Typ projektów 2.3.1 – Projekty dotyczące gospodarki wodno – ściekowej, realizowane w aglomeracjach o wielkości co najmniej 10 000 RLM.
Realizację etapu drugiego rozpoczęto już w roku 2023, kiedy to złożono do Urzędu Marszałkowskiego w Poznaniu wniosek o dofinansowanie inwestycji w ramach Programu Fundusze Europejskie dla Wielkopolski 2021-2027, Priorytet 2. Fundusze europejskie dla zielonej Wielkopolski, Działanie 2.7 Rozwój zrównoważonej gospodarki wodno – ściekowej (nabór wyłącznie dla aglomeracji ściekowych od co najmniej 10 tys. RLM do poniżej 15 tys. RLM).
Zarząd Województwa Wielkopolskiego decyzję o przyznaniu dofinansowania podjął w kwietniu 2024 roku, co dało zespołowi ds. realizacji projektu powołanego Zarządzeniem Wójta Gminy Włoszakowice zielone światło do rozpoczęcia przygotowywania procedur przetargowych na poszczególne zadania.
Na etapie składania wniosku całkowitą wartość projektu oszacowano na kwotę 25 769 315,00 zł brutto, jednak przeprowadzone postępowania przetargowe zamknęły ostatecznie budżet przedsięwzięcia kwotą 20 313 065,23 zł brutto, z czego Unia Europejska sfinansuje 70% kosztów kwalifikowalnych projektu wynoszących 15 547 271,87 zł (do kosztów kwalifikowalnych nie należy podatek VAT).
W ramach projektu pn.: „Rozbudowa i modernizacja infrastruktury wodociągowo-kanalizacyjnej Aglomeracji Włoszakowice – Etap II” zlecono następujące kontrakty i wykonano następujący zakres prac:
1. Modernizacja i rozbudowa oczyszczalni ścieków w Grotnikach – Etap III (zaprojektuj – wybuduj):

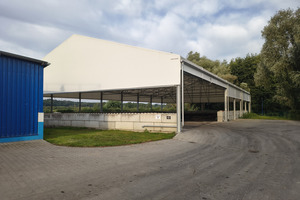

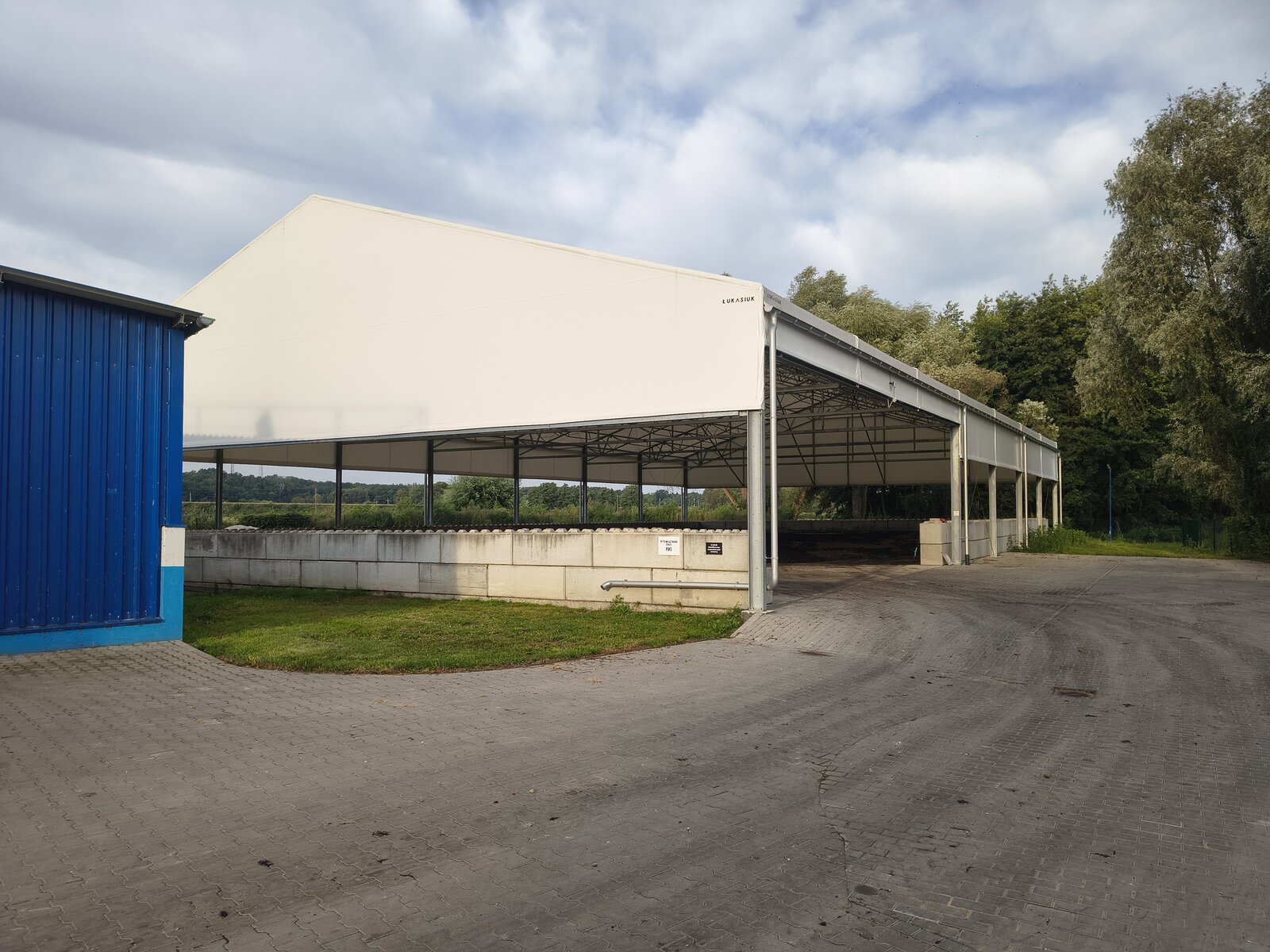

1) wybudowano zadaszenie płyty magazynowej na osad ściekowy,

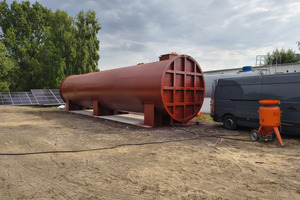

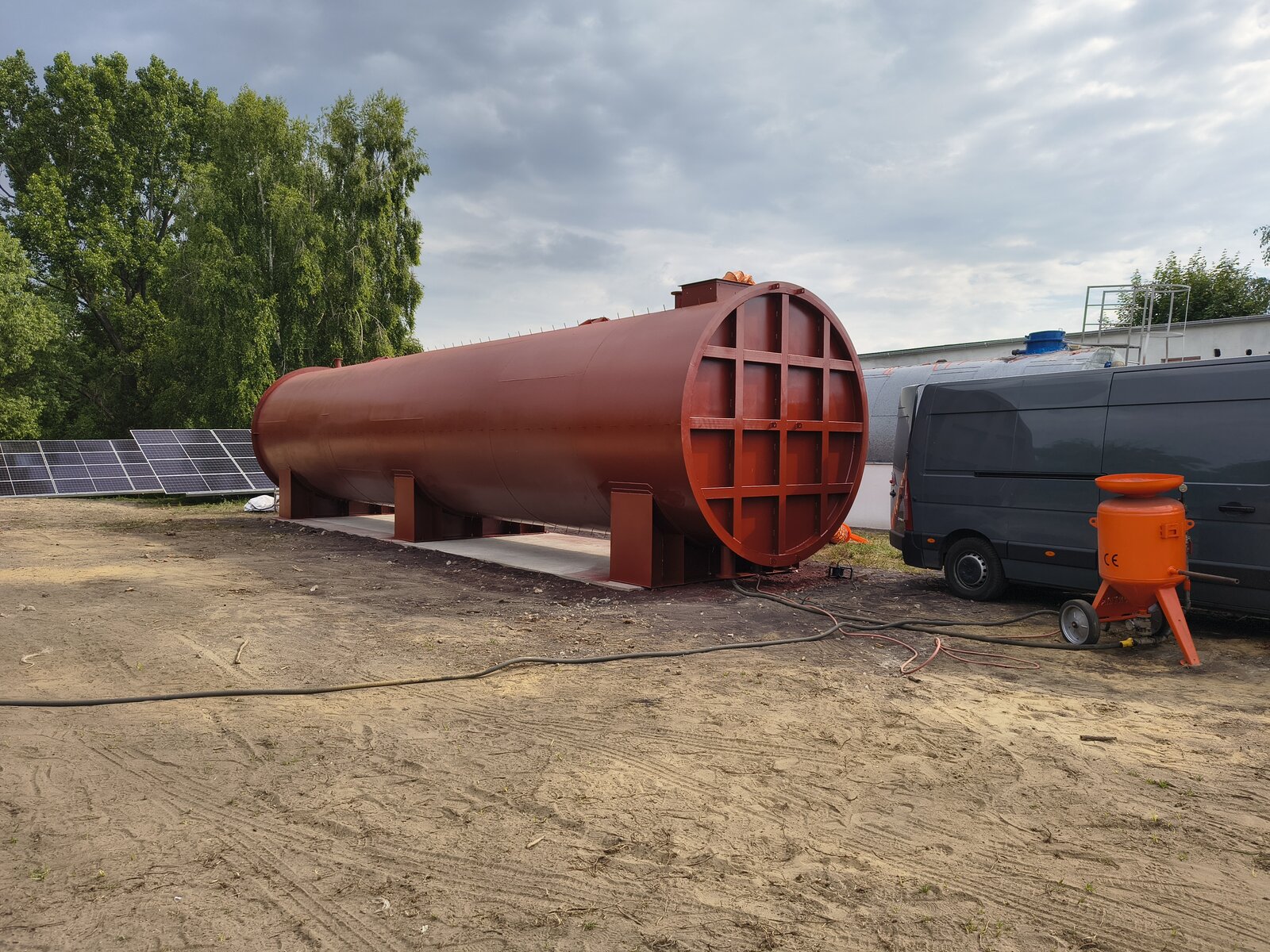

2) wyremontowano zbiorniki tlenowej stabilizacji osadu i zbiornik nadawy osadu do stacji jego odwadniania,
3) wybudowano instalację fotowoltaiczną o mocy 50 KW,
4) zmodernizowano automatykę sterowania poszczególnymi cyklami procesu oczyszczania ścieków,

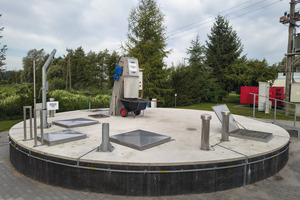

5) rozbudowano pomieszczenie stacji odwadniania osadu i przebudowano zbiornik buforowy, który zmienił swoją funkcję i służy jako główna pompownia ścieków wraz mechaniczną kratą stanowiącą pierwszy element bloku mechanicznego oczyszczania ścieków.

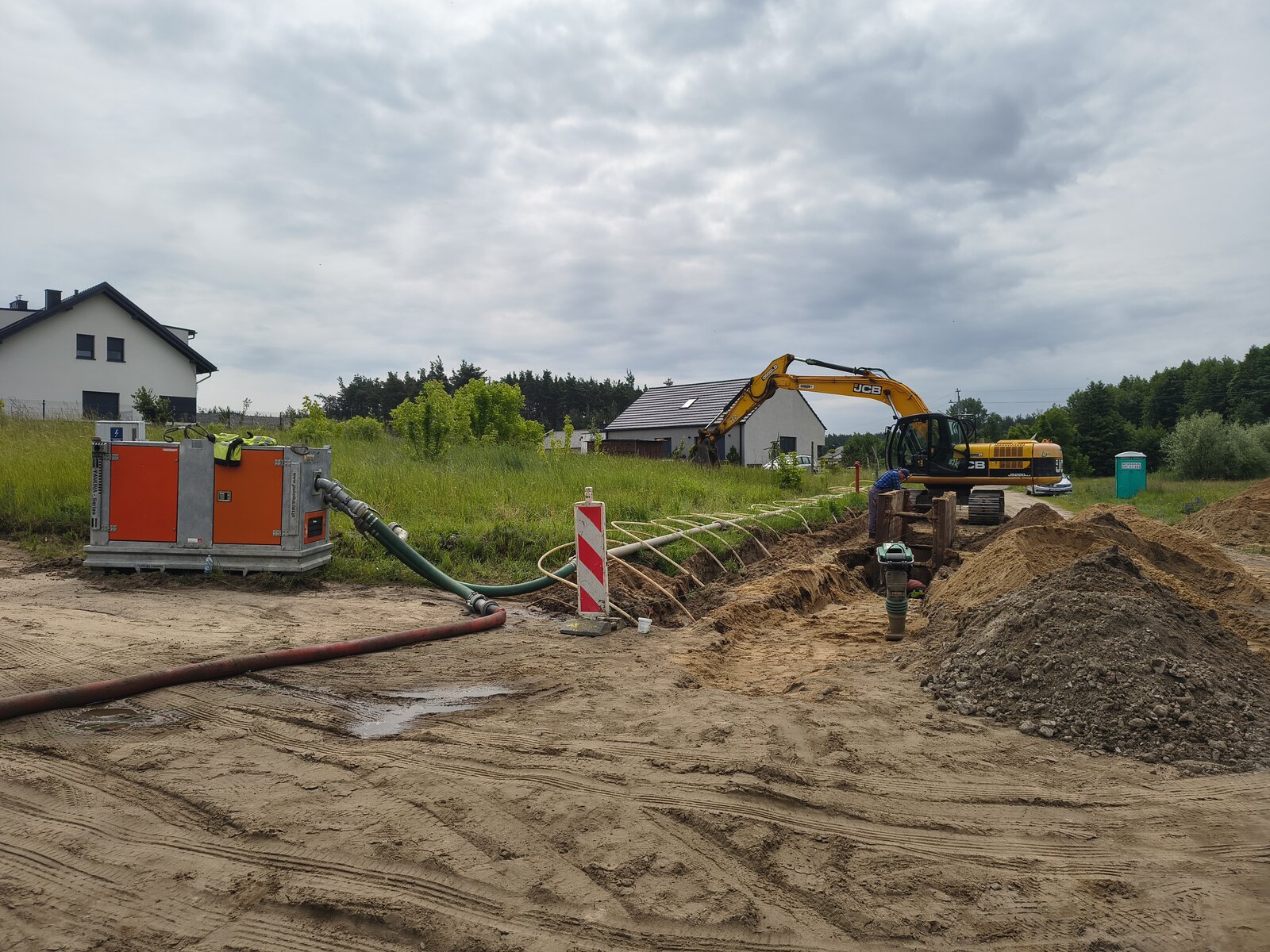

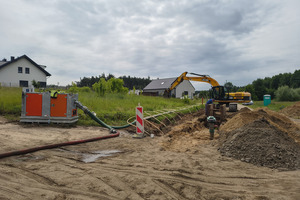

2. Budowa sieci kanalizacji sanitarnej na ul. Leśników, Os. Zatorze, Wolności, Poprzecznej i Jesiennej we Włoszakowicach, ul. Radosnej w Krzycku Wielkim i ul. Leśnej w Bukówcu Górnym:
1) wybudowano sieć kanalizacji sanitarnej grawitacyjnej z rur PVC o średnicy 200 mm i łącznej długości 3 656,90 m,
2) wybudowano sieć kanalizacji sanitarnej grawitacyjnej z rur PVC o średnicy 160 mm i łącznej długości 459,60 m,
3) wybudowano sieć kanalizacji sanitarnej tłocznej z rur PE o średnicy 90 mm i łącznej długości 1 306,10 m,
4) wybudowano 5 sieciowych przepompowni ścieków.
3.Budowa sieci kanalizacji sanitarnej i sieci wodociągowej w Boszkowie Letnisku, Boszkowie, Dominicach i Ujazdowie – Etap II:
1) wybudowano sieć kanalizacji sanitarnej grawitacyjnej w rur PVC o średnicy 200 mm i łącznej długości 6 239,31 m,
2) wybudowano sieć kanalizacji sanitarnej grawitacyjnej z rur PVC o średnicy 160 mm i łącznej długości 3 m,
3) wybudowano sieć kanalizacji sanitarnej tłocznej z rur PE o średnicy 90 mm i łącznej długości 848,05 m,
4) wybudowano 5 sieciowych przepompowni ścieków,
5) wybudowano sieć wodociągową z rur PE o średnicy 160 mm i długości 398,35 m,
6) wybudowano sieć wodociągową z rur PE o średnicy 110 mm i długości 2981,95 m,
7) wybudowano sieć wodociągową z rur PE o średnicy 90 mm i długości 59,2 m,
8) wybudowano sieć wodociągową z rur PE o średnicy 32 mm i długości 56,55 m.

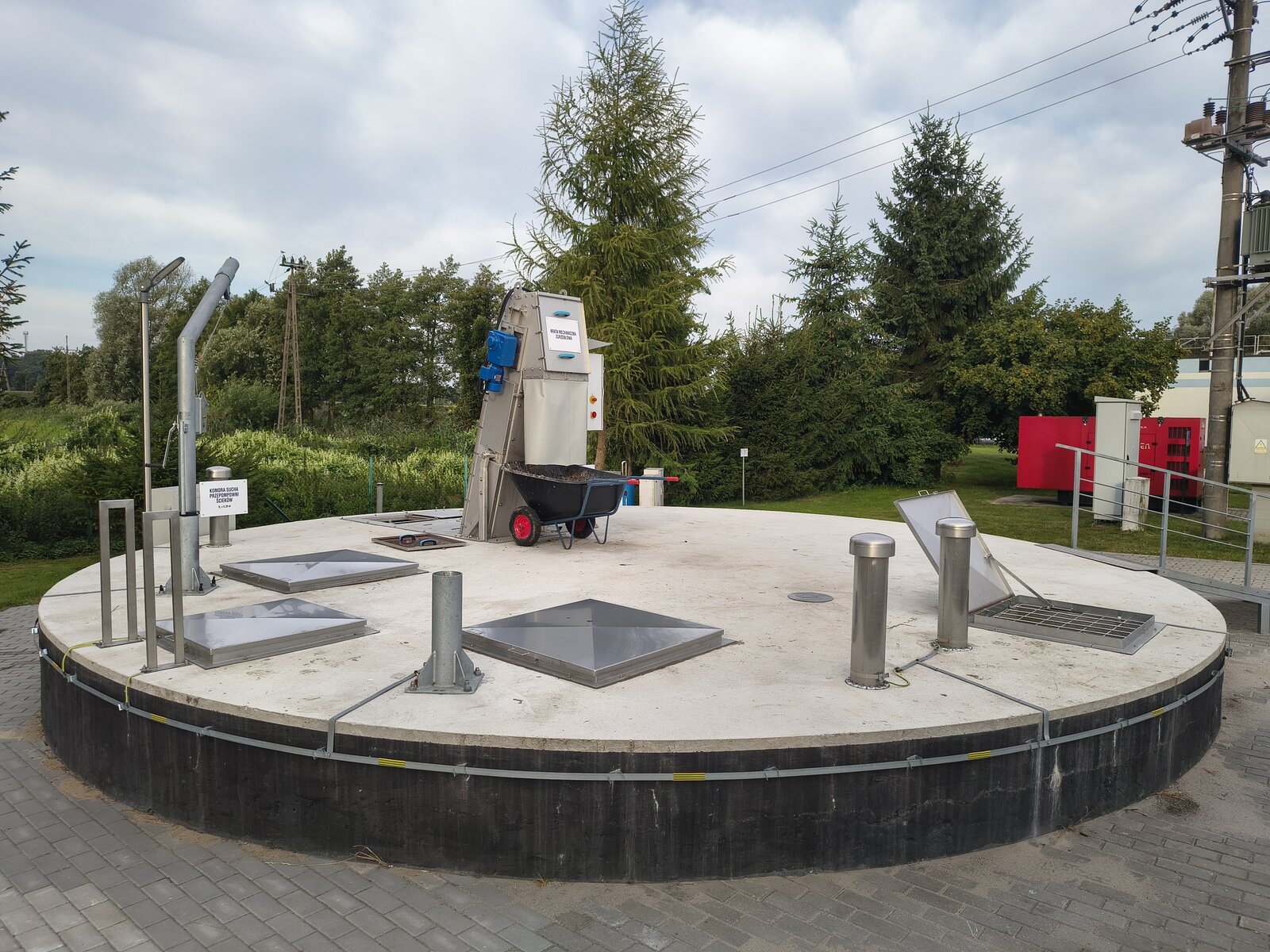

4. Rozbudowa i modernizacja stacji uzdatniania wody w Krzycku Wielkim i Włoszakowicach wraz z wymianą odcinka azbestowo – cementowej sieci wodociągowej we Włoszakowicach (zaprojektuj – wybuduj):
1) wymieniono sieć wodociągową azbestocementową na wykonaną z rur PE o średnicy 125 mm na długości 262 m,
2) wymieniono sieć wodociągową azbestocementową na wykonaną z rur PE o średnicy 225 mm na długości 353 m,
3) na Stacji Uzdatniania Wody we Włoszakowicach:

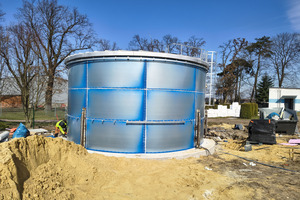

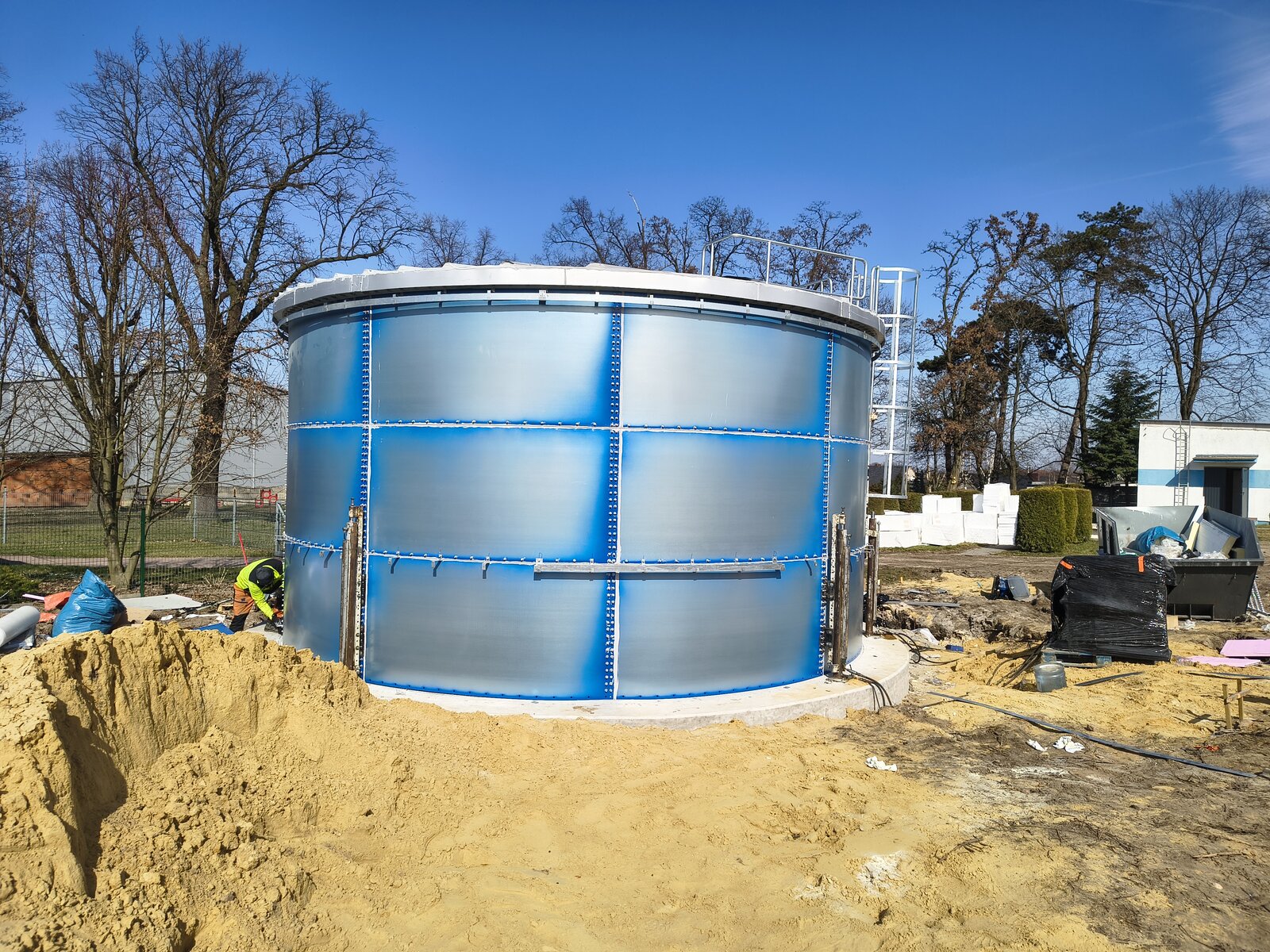

a) wybudowano zbiornik retencyjny pionowy o pojemności 150 m3 wraz z rurociągami (napływ, odpływ, spust i przelew) i drogą dojazdową do jego obsługi,
b) zamontowano lampy UV na każdym z dwóch istniejących zestawów pompowych do sieci we Włoszakowicach oraz wymieniono rurociągi tłoczne zestawów pompowych,
c) wymieniono przepustnice ręczne na przepustnice z napędami pneumatycznymi wraz z wymianą rozdzielnicy sterującej całym procesem uzdatniania wody w sposób w pełni zautomatyzowany,
d) wymieniono wodomierze w studniach głębinowych na wodomierze z nakładkami impulsów umożliwiającymi zdalny odczyt przepływu wody,
e) wyremontowano budynek stacji poprzez wykonanie zewnętrznego ocieplenia budynku oraz wykonanie nowej elewacji i pokrycia dachu,
f) wyremontowano wnętrze budynku stacji poprzez ułożenie płytek na ścianach i płytek podłogowych wraz z malowaniem pozostałej części ścian i sufitów,
g) zamontowano oświetlenie zewnętrzne obiektu,
h) wybudowano instalację fotowoltaiczną o mocy 50kW.
4. na Stacji Uzdatniania Wody w Krzycku Wielkim:
a) wybudowano zbiornik retencyjny poziomy o pojemności 100 m3 wraz z rurociągami (napływ, odpływ, spust i przelew),
b) wymieniono dwa zestawy pompowe do sieci wodociągowych Krzycko Wielkie/Sądzia oraz Jezierzyce Kościelne/Zbarzewo wraz z nowymi rozdzielnicami sterowniczymi i automatyką,
c) wymieniono rurociągi i armaturę układu pompowni sieciowych wraz z montażem lampy UV,
d) zamontowano dmuchawy do płukania filtrów powietrzem,
e) wyremontowano budynek stacji poprzez wykonanie jego zewnętrznego ocieplenia, wykonanie nowej elewacji i pokrycia dachu,
f) zamontowano oświetlenie zewnętrzne obiektu,
g) wybudowano instalację fotowoltaiczną o mocy 50kW,
h) wykonano utwardzenie terenu stacji oraz zamontowano nowe ogrodzenie betonowe na obiekcie od strony zachodniej i północnej.
5. Nadzór inwestorski i autorski nad robotami budowlanymi i pracami projektowymi,
6. Promocja projektu – wykonanie tablic informacyjnych,
7. Działania, w tym edukacyjne, przyczyniające się do redukcji zużycia wody w procesach produkcyjnych, energetyce i gospodarce komunalnej dzięki zastosowaniu zamkniętych obiegów wodnych oraz procesów ich powtórnego wykorzystania, oczyszczania i uzdatniania promujące oszczędność wody do spożycia wśród mieszkańców, przedsiębiorstw i podmiotów publicznych.
Celem projektu było podniesienie poziomu wyposażenia gminy w zakresie podstawowej infrastruktury technicznej oraz ograniczenie skażenia wód gruntowych i powierzchniowych ściekami komunalnymi powstającymi na jej terenie poprzez uporządkowanie gospodarki wodno- ściekowej.
Realizacja projektu przyczyniła się do poprawy stanu środowiska naturalnego, czystości wód i gleby oraz dostosowania gospodarki wodno-ściekowej gminy Włoszakowice do wymagań Polski i Unii Europejskiej, a tym samym przyczyniła się do realizacji celów polityki ekologicznej Unii Europejskiej tj. ochrony, zachowania i poprawy jakości środowiska, ochrony zdrowia ludzkiego oraz oszczędnego i racjonalnego wykorzystania zasobów naturalnych.
Rafał Jagodzik
Pełnomocnik
ds. realizacji inwestycji
